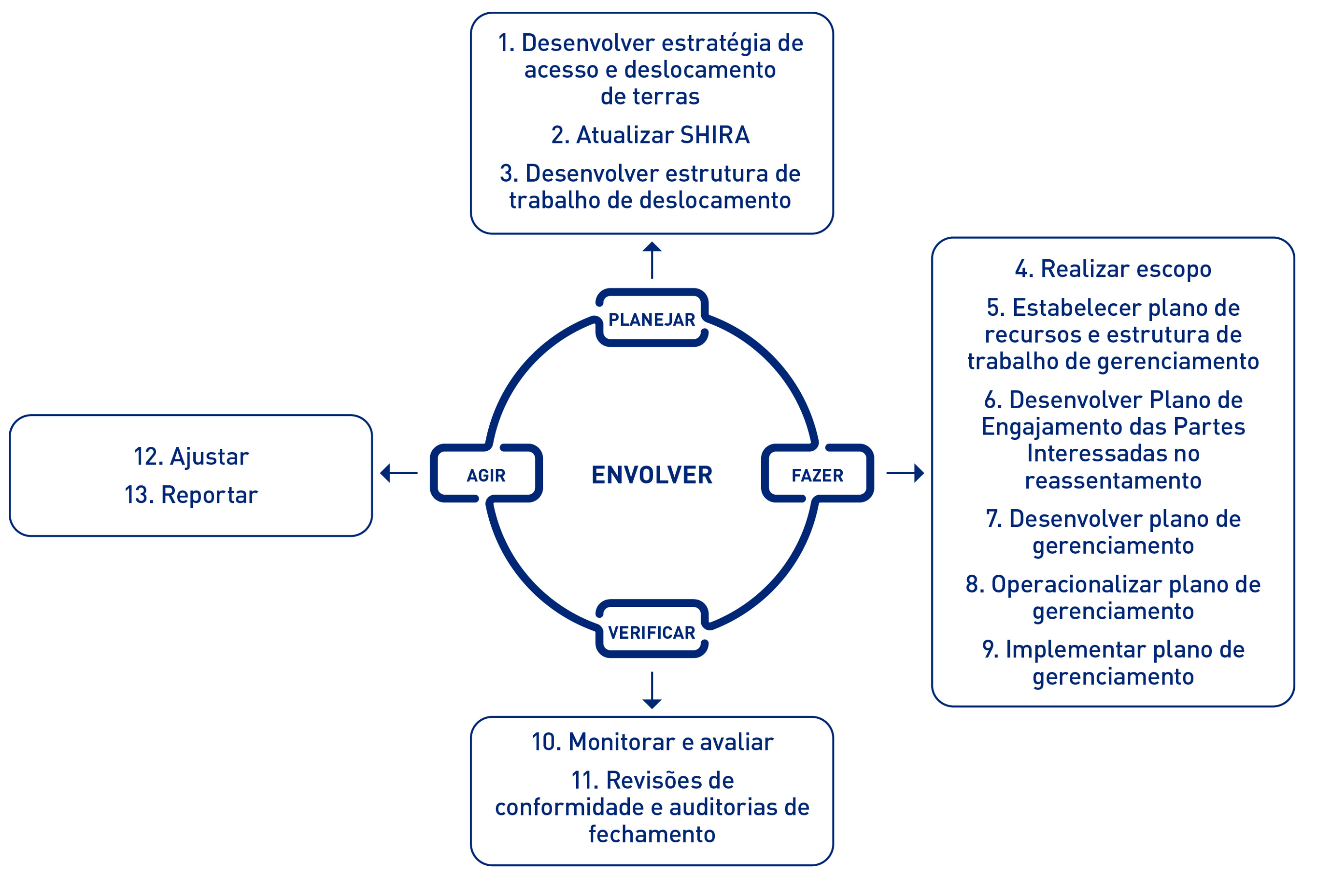

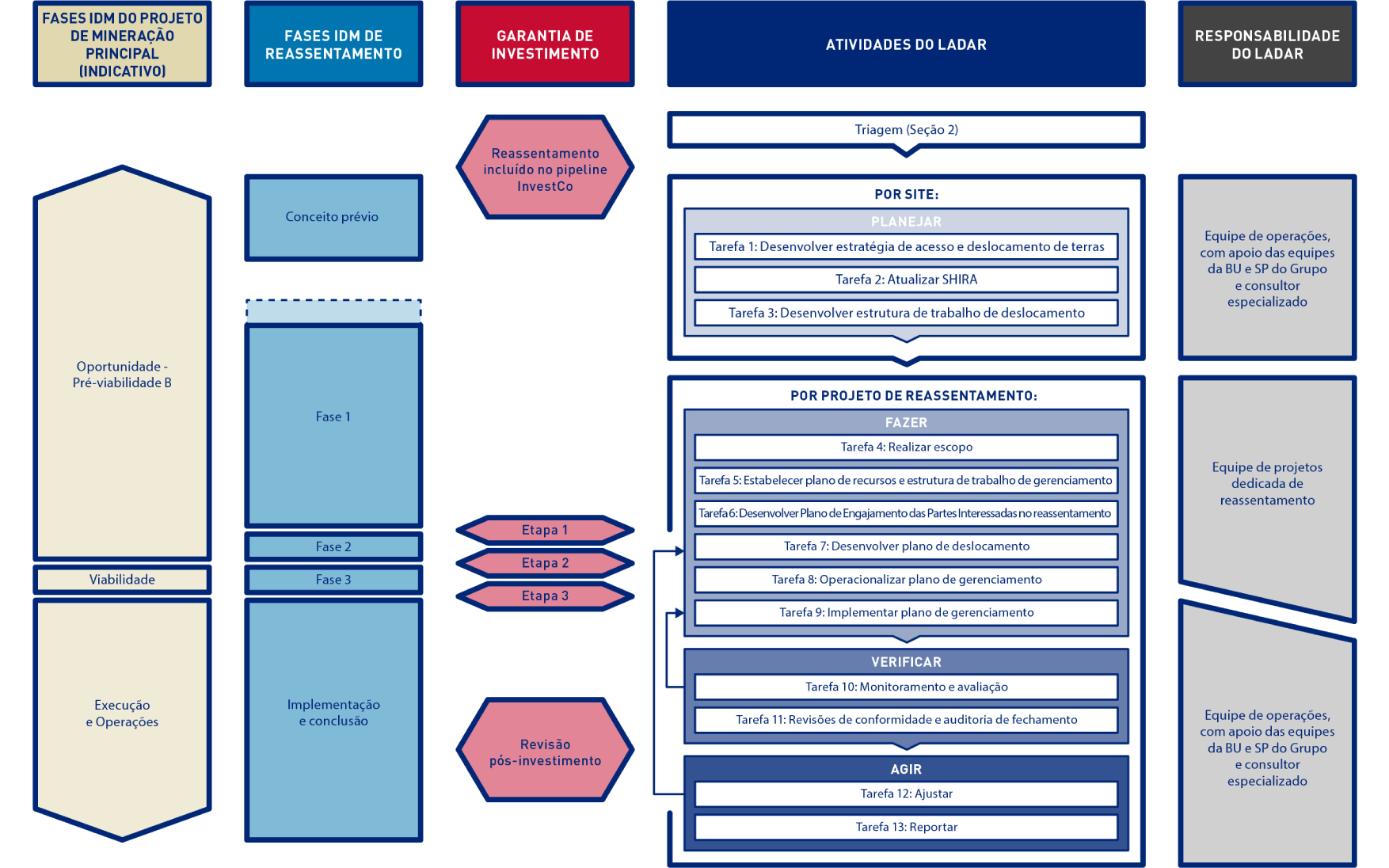

As tarefas 1 a 3 são realizadas no nível do site e são de responsabilidade da equipe de operações (com contribuições e coordenação com outras funções e apoio do Grupo, e/ou consultores de reassentamento externos, conforme necessário). A Tarefa 1 envolve a identificação de possíveis projetos de reassentamento futuros; alguns sites podem exigir apenas um projeto de reassentamento, mas haverá casos em que um site terá dois ou mais projetos de reassentamento que precisam ocorrer em áreas diferentes e em momentos diferentes do ciclo de vida do site.
As Tarefas 4 e seguintes são realizadas separadamente para cada projeto de reassentamento individual; é possível que o mesmo site esteja simultaneamente envolvido em diferentes tarefas para projetos de reassentamento separados. A Tarefa 4 (escopo detalhado do projeto de reassentamento) até a Tarefa 9 (implementação do ) serão gerenciadas por uma equipe de projeto de reassentamento, com o apoio da equipe de operações. Durante a Tarefa 9, uma vez que as famílias tenham sido realocadas e os ativos compensados ou substituídos conforme acordado, a responsabilidade pelas atividades de implementação restantes e tarefas (Tarefas 10 a 13) será revertida para a equipe de operações.
