Link com o Plano de mineração Sustentável
O Plano de Mineração Sustentável vai além da conformidade com a legislação ou as exigências regulatórias e compreende elementos que se reforçam mutuamente, transformando positivamente a forma como as partes interessadas percebem o nosso negócio tanto do ponto de vista local quanto global. O Plano de Mineração Sustentável é construído em torno de três pilares de sustentabilidade global (Líderança Corporativa Confiável, Comunidades Prósperas e Ambiente Saudável) e é sustentado pelos nossos Fundamentos Essenciais, que são requisitos mínimos comuns. Um elemento central do Plano de Mineração Sustentável é criar oportunidades de desenvolvimento sustentável a longo prazo para as regiões em torno de nossas operações através do desenvolvimento Regional Colaborativo. Por esse motivo, o Social Way é um dos Fundamentos Essenciais do Plano de Mineração Sustentável.
Every Anglo American-managed operation is required to develop a five-year sustainability plan that delivers the detailed implementation plans for achieving the Sustainable Mining Plan pillars and stretch goals. The five-year sustainability plans should be aligned with and integrated into the site’s Life of Asset Plan.
Link para o Plano de Vida Útil do Ativo
Um Plano de vida útil do ativo (LoAP) do site normalmente é atualizado a cada três a cinco anos, ou conforme ocorram mudanças significativas no contexto de negócios ou objetivos. O processo do é descrito na Figura 2.2. Ele é altamente colaborativo e inclui vários pontos de revisão e aprovação, nos quais a equipe de Desempenho social deve participar.

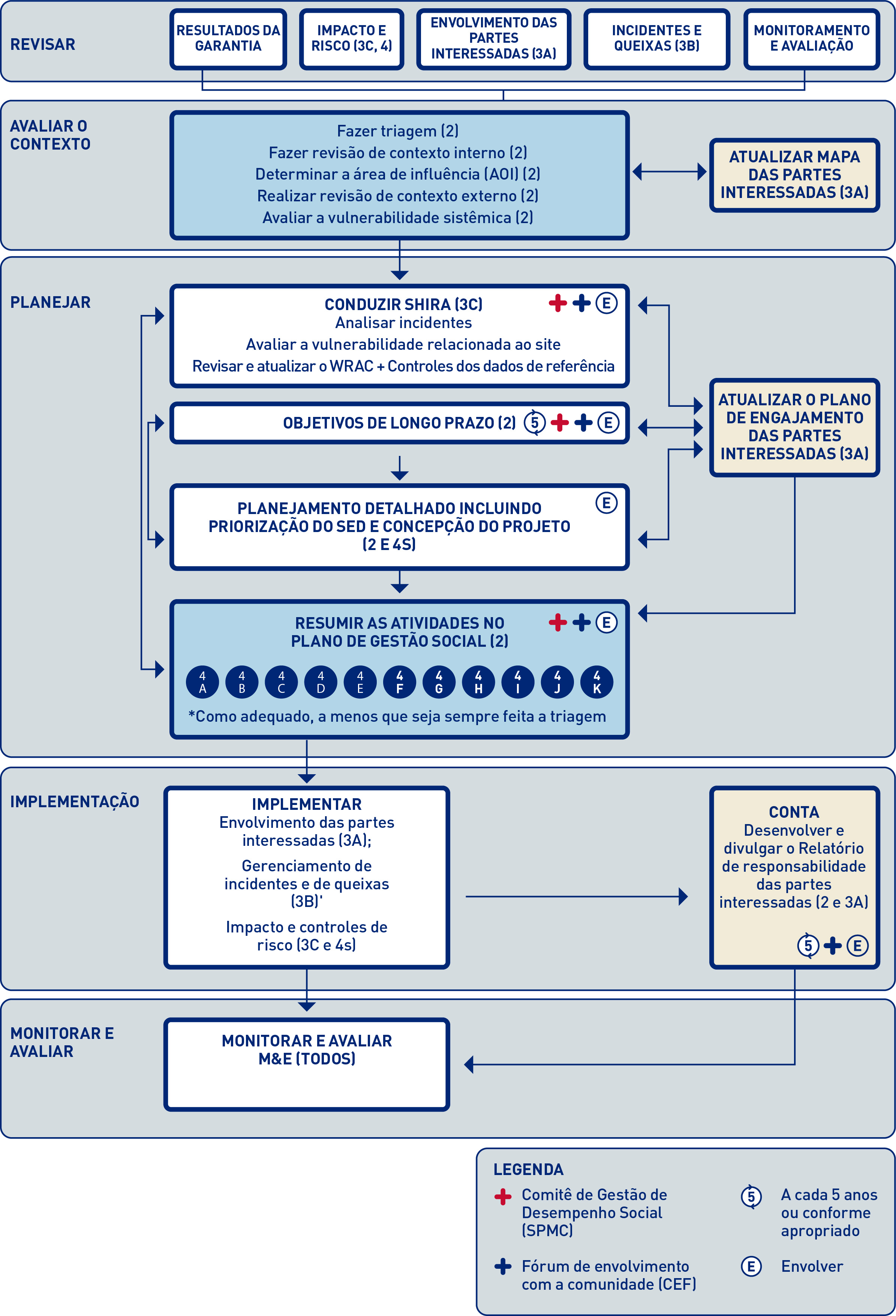

Os principais resultados e atividades para a equipe de Desempenho social, explicados com mais detalhes abaixo, são os seguintes:
- Termos de referência (ToR) – fornecendo contribuição aos para o , que fornecem orientação estratégica e escopo para o desenvolvimento do a partir de uma perspectiva de desempenho social.
- Critérios de projeto proforma (DCP) – escrevendo o para o Desempenho social, que prevê a contribuição de planejamento, premissas e restrições para o desenvolvimento do .
- Revisão – participantes do projeto da mina e revisões de risco interfuncional com o objetivo de rever o esboço do a partir de uma perspectiva de risco e impacto do desempenho social.
- Plano de implementação de desempenho social – escrevendo o Plano de desempenho social, que inclui um plano de implementação, cronograma e estimativa de custo para entregar os aspectos de desempenho social do .
- Capítulo de desempenho social do Relatório do – escrevendo o Capítulo de desempenho social do Relatório do , que fornece uma visão geral dos principais problemas de desempenho social, objetivos, marcos e planos para entregar o .
- Integração em orçamento e planos do site – certifique-se de que as atividades de desempenho social necessárias para entregar o estão integradas aos planos e recursos a nível do site, incluindo o Plano de gerenciamento social.

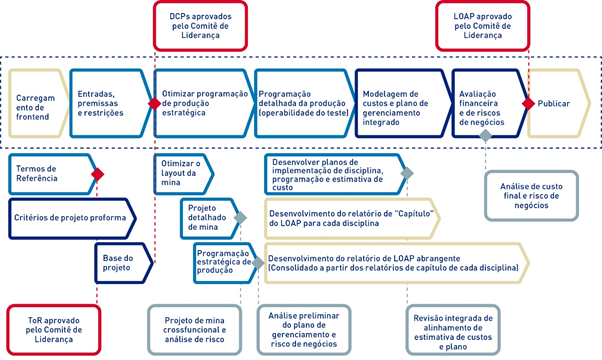

FIGURA 2.2 Visão geral do processo de Planejamento de vida útil do ativo
Termos de referência
Para preparar o esboço do , a equipe do precisa entender o contexto externo do site (ver 2.2 Tarefa 3) e os seus registros de compromissos. Os objetivos de desempenho social a longo prazo existentes (ver 2.2 Tarefa 5) também podem ser informativos na preparação do . Estas questões devem, portanto, ser incluídas nos Termos de referência do .
Critérios de projeto proforma
Os Critérios de projeto proforma (DCP) seguem um formato definido para inclusão de critérios de projeto, considerações e requisitos a serem considerados no desenvolvimento do . Os sites devem incluir:
- Contexto relevante e informações de referência: um resumo das principais questões e desenvolvimentos no contexto e referências, para proporcionar à equipe do uma compreensão do ambiente social que pode ser afetado ou que pode representar um risco para os negócios.
- Restrições e oportunidades: uma visão geral das restrições específicas de desempenho social (incluindo compromissos assumidos) e oportunidades que precisam ser consideradas para entregar o projeto , incluindo:
- Compromissos assumidos com as partes interessadas que podem restringir ou limitar o planejamento, ou seja, acordos para dinamitar apenas em determinadas horas; acordos sobre os limites de poeira, ruído, vibrações ou outros impactos; acordos para empregar determinados números ou porcentuais de membros da comunidade de acolhimento; acordos relacionados ao uso da terra; etc.
- Limites para acessar terras, ou seja, áreas que estão sendo utilizadas por membros da comunidade para fins econômicos ou de subsistência; áreas que estão sendo utilizadas por membros da comunidade para fins residenciais; o tempo, os custos e requisitos para acessar determinadas partes da terra através da garantia de contratos de locação ou aquisição de propriedade; etc.
- Áreas identificadas como patrimônio cultural ou sites de importância cultural ou arqueológica e respectivas zonas intermediárias. Se for relevante, isso pode incluir tempo, custos e requisitos de licenças que devem ser necessários para realocação ou remoção.
- Principais potenciais impactos e riscos sociais e de direitos humanos para a empresa associada com a entrega do esboço do .
- Implicações orçamentárias e de agendamento para entregar o esboço do .
Revisão do esboço do
A equipe de Desempenho social deve participar do projeto da mina interfuncional e revisão dos riscos e subsequente Revisão do Plano Preliminar de Riscos de Negócios e Mitigação para avaliar criticamente os potenciais impactos e riscos associados ao esboço do . Os objetivos da revisão são:
- Identificar oportunidades para minimizar o impacto adverso e maximizar o valor das partes interessadas.
- Identificar potenciais impactos adversos nos direitos humanos e sociais nas partes interessadas externas associadas a atividades novas ou alteradas, propostas no (por exemplo, uma proposta de aumento no tamanho de um despejo de resíduos de rocha pode exigir a aquisição de terras, resultando em deslocamento físico ou econômico).
- Identificar riscos potenciais para o negócio (por exemplo, um aumento na quantidade de tráfego do site em comunidades locais decorrentes de atividades de construção pode resultar em protestos da comunidade onde as comunidades locais já indicaram anteriormente que não tolerarão mais veículos do site).
- Identificar quaisquer aspectos conflitantes ou oportunistas relevantes para os objetivos de longo alcance do Plano de mineração sustentável, o progresso atual contra as metas e qualquer impacto potencial do no cumprimento dessas metas.
- Identificar os principais requisitos para a criação de um ambiente favorável e que apoiem a implementação do .
- Identificar as implicações em termos de atividades de desempenho social necessárias, cronogramas e recursos para entregar o esboço do (por exemplo, a construção de uma estrada de acesso pode exigir uma Avaliação dos impactos ambientais e sociais e consulta à comunidade, que pode impactar no cronograma e orçamento).
Quando forem identificados potenciais impactos adversos significativos para as partes interessadas externas, riscos para os negócios e/ou implicações em termos de cronogramas e recursos, estes devem ser comunicados à equipe do e ao para que:
- Ajustes possam ser feitos nas atividades, cronograma e/ou orçamento do , a fim de evitar ou reduzir os potenciais impactos e riscos adversos nos direitos humanos e sociais para o negócio e incluir tempo e orçamento adequados para análise e controles relevantes.
- Há conscientização interna e concordância sobre as implicações do em termos de potenciais impactos nos direitos humanos e sociais, riscos para os negócios, orçamento de desempenho social e cronogramas necessários.
Plano de implementação de desempenho social
A equipe de desempenho social do site deve escrever o Plano de implementação de desempenho social, que inclui um plano de implementação, cronograma e estimativa de custo para entregar os aspectos de desempenho social do .
Relatório do capítulo de desempenho social
A equipe de desempenho social do site deve escrever o Capítulo de desempenho social do Relatório do , que fornece uma visão geral dos principais problemas de desempenho social, objetivos, marcos e planos para entregar o .
Integração em orçamento e planos do site
Uma vez alinhados e aprovados no , os requisito de desempenho social identificados devem ser traduzidos no plano de negócios de 5 anos e no orçamento de propriedade do Gerente geral do site. É através do ciclo de planejamento anual que os objetivos de negócios são operacionalizados em linha com o Modelo operacional da Anglo American. A equipe de Desempenho social apoia este processo fornecendo as contribuições de orçamento e de recursos necessários para o plano, com a contribuição da BU e do Grupo conforme necessário.
As implicações de desempenho social do final também devem ser refletidas no processo de planejamento e revisão do desempenho social e no SMP. Em alguns casos, por exemplo, isso pode significar que os objetivos de desempenho social a longo prazo precisam ser atualizados (ver 2.2 Tarefa 5), ou que dados de referência novos ou diferentes precisam ser coletados (ver 2.2 Tarefa 5). Em outros casos, nenhuma atividade adicional pode ser necessária.
Planejamento do ciclo de vida
A revisão e planejamento do desempenho social deve começar no início da fase de desenvolvimento do projeto e continuar até a fase de pós-fechamento.
A revisão e planejamento do desempenho social precisa refletir um nível apropriado de consideração para futuras transições de ciclo de vida. Alterações ou desenvolvimentos significativos dentro de cada fase do ciclo (por exemplo, projetos de manutenção ou expansão dos negócios) devem ser considerados.
O planejamento da transição social (ou seja, do fechamento de mina) deve ser incorporado na concepção do projeto e durante toda a fase de operação. Com cinco anos de vida de mina restantes, é preciso realizar uma Avaliação do Impacto Social (Social Impact Assessment – SIA) do fechamento do site. Os resultados da Avaliação do Impacto Social do fechamento devem ser incorporados no Plano de Gerenciamento Social (Social Management Plan – SMP).
Os sites com atividades paralisadas (por exemplo, para manutenção)não são obrigados a realizar a revisão e planejamento do desempenho social de maneira integral (por exemplo, atualizações dos dados de referência, objetivos a longo prazo), mas devem fazer um plano de implementação anual para o Plano de Gerenciamento Social. Após a retomadas das atividades, os sites devem imediatamente realizar a revisão e planejamento do desempenho social de maneira integral.
